陕西汉江投资开发有限公司直属的蜀河水力发电厂位于陕西省旬阳县境内的汉江干流上,距旬阳县城51km,距上游已建成的安康水电站约120km,距下游已建成的丹江口水电站约200km,是汉江上游梯级开发规划中的第六个梯级电站。枢纽建筑物布置型式为国内新型溢流式厂房方案,工程规模为二等大(2)型,坝址处多年平均流量732m3/s。正常蓄水位217.30m,坝顶高程230m,水库库容1.76亿m3,总装机容量276MW,即6×46MW贯流机组,年平均发电量9.53亿kW·h,年利用小时3530h,工程于20051226日正式开工建设,20071230日主河床成功截流,20091130日首台机组投产发电,2010年工程完工。

为确保电厂安全生产,按照检修计划安排三号机组大修于2020112日开工,计划2021331日完工,工期150天。

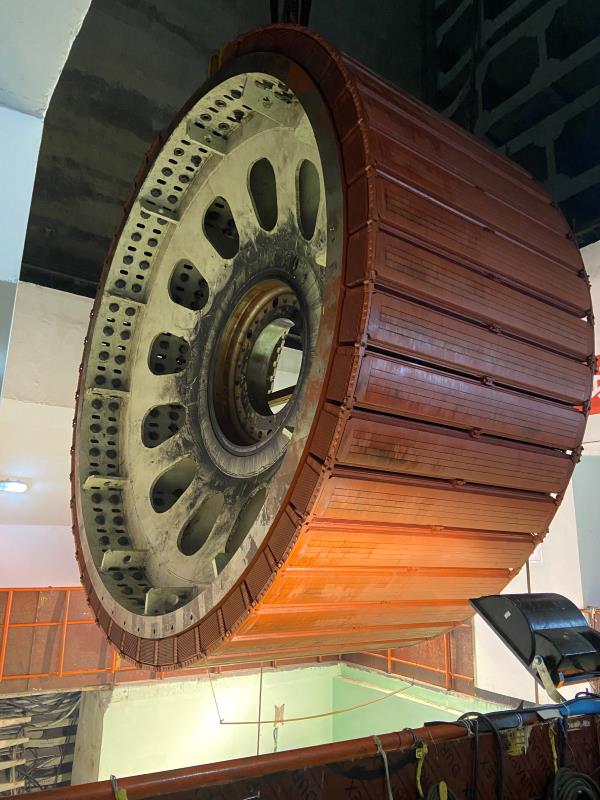

本次三号发电机组大修确定标准项目404项,非标项目6项,消缺项目3项,技术监控项目25项,风险评估4项;目前进展正常。上周转轮吊至安装间,完成翻身吊至工作位;大轴吊至安装间并放置工位。提前7天完成大件拆除,全面进入检修阶段。

为安全、高效地完成蜀河3号机组A修任务,汉江公司从机组A级检修前策划及准备工作情况着手,重点检查设备修前各类准备工作落实情况,抓早、抓小、抓趋势,有效管控风险,切实防范人身伤害和设备事故的发生。

一是抓好开工前的安全教育培训。要求全体检修人员、监理单位、外包单位相关人员认真学习安全生产1号令、安规、检修管理手册和检修作业指导书,熟练掌握“六规”工作程序,强化职工作业现场风险辨识能力、安全和自我防范意识。二是梳理检修范围,确定重点项目和高风险作业项目监督检查内容。通过分区域、分阶段、分项目,监督检查责任到人,明确检查内容,及时汇总安全管理存在的问题,并制定督办措施,确保保证体系运转正常。三是现场查看安全措施落实到位情况。询问“三措两案”中的风险防控措施掌握以及劳动防护用品的佩戴等情况,随时重点监督有限空间作业、着火风险分析、吊装过程中高空坠落等方面,力保检修现场安全到位。四是强化外包队伍管理。明确业主带班人职责,建立外包队伍管理档案,要求相关人员熟知技术要领,作业风险点,掌握风险控制措施,进入作业现场必须严格按照“一停、二想、三作业、四不干”的要求,确保各项工作安全作业。汉江公司及蜀河水力发电厂通过严格执行不六规,不作业和安全监督检查方案及措施保障,确保蜀河3号机组大修安全、如期、高质量完工,为增发电量打下坚实基础。
